  新华网银川11月15日电(记者许晋豫)11月14日,包银高铁宁夏银川芦花村牵引站220千伏外部供电工程顺利投运,标志着包银高铁银川段电力保障核心节点全面贯通。作为国家“八纵八横”高速铁路网京兰通道的关键能源支撑项目,该工程在银川市政府及各级部门的统筹引领与支持下,国网银川供电公司攻坚克难、创新突破,圆满完成高铁供电保障使命。

  芦花村牵引站供电工程自2020年启动以来,先后遇到规划冲突、生态制约两大难题。初选站址因紧邻阅海国家湿地公园,供电线路与银川市城市总体规划相悖,后续又因需穿越北郊水源地保护区,不符合生态管控要求,工程一度停滞。

  在此背景下,政企联动成为破局关键。银川市政府多次组织自然资源、生态环境、水务等部门召开专题推进会;宁夏发展改革委专题部署工程技术评估工作,牵头组织铁路、电力、环保等多方召开12场专题协调会,最终达成“水源地无害化穿越”技术共识。2024年2月,水源地调整技术报告经银川市政府常务会议审议通过,扫清了政策障碍。

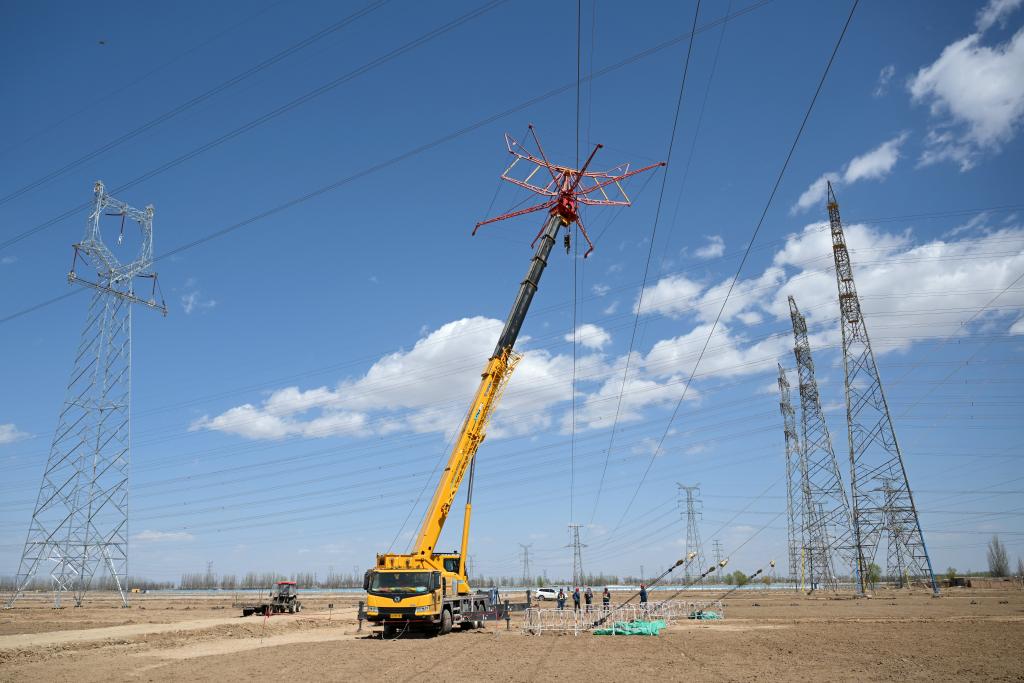

  2024年初,为确保包银高铁银川至惠农段具备通车条件,考虑到永久供电方案建设周期较长,国网银川供电公司在工程项目部建设临时党支部,组建党员突击队重点攻坚,在国网宁夏电力有限公司指导下,采用“220千伏新花甲、乙线T接芦花牵引变”临时过渡方案。国网银川供电公司开辟“绿色通道”,从项目评审、物资采购至项目建成投产仅用时5个月完成,为包银高铁银川至惠农段通车提供可靠能源保障。

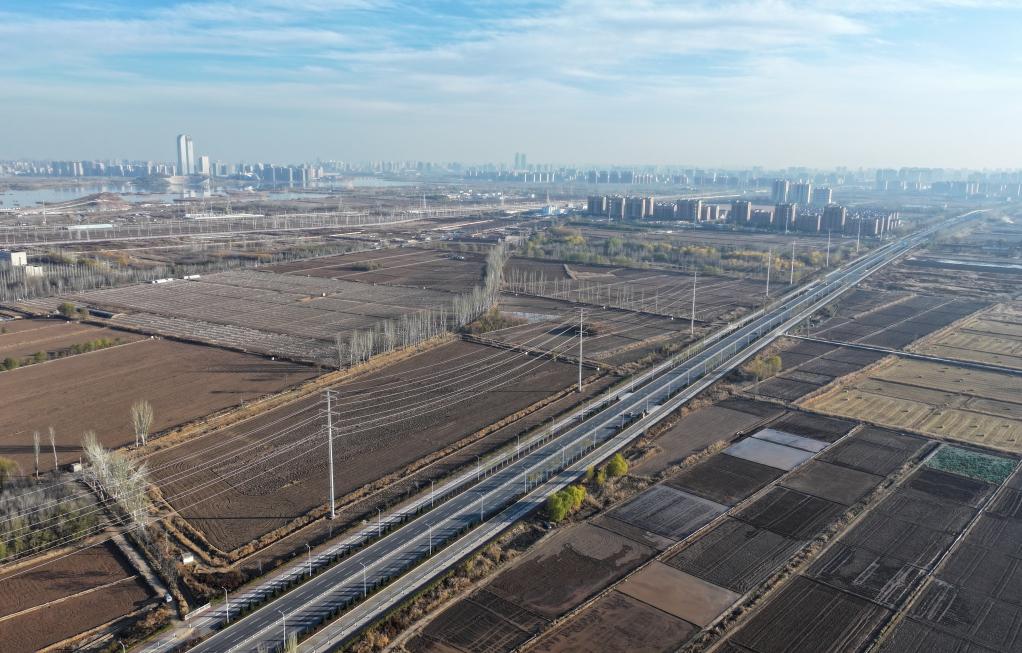

  芦花村牵引站的顺利送电,标志着包银高铁银川段全线路电力贯通,为包银高铁即将通车奠定坚实基础。包银高铁全线贯通后,银川至包头、银川至北京列车运行时间大幅缩短,银川市民跨省出行平均耗时减少40%以上;包银高铁还将带动银川市沿线物流、旅游、农产品加工等产业增收超50亿元,银川河东国际机场年客流量、沙湖景区年接待量预计分别提升30%、25%,进一步强化银川在西北经济循环中的枢纽作用。

  国网银川供电公司后期将在电力保供上下足功夫,确保包银高铁全生命周期电力保障万无一失。同时以本次工程为示范,深化电网基础设施与地方重大项目的协同规划,为银川市实现高质量发展筑牢能源根基。(完)
